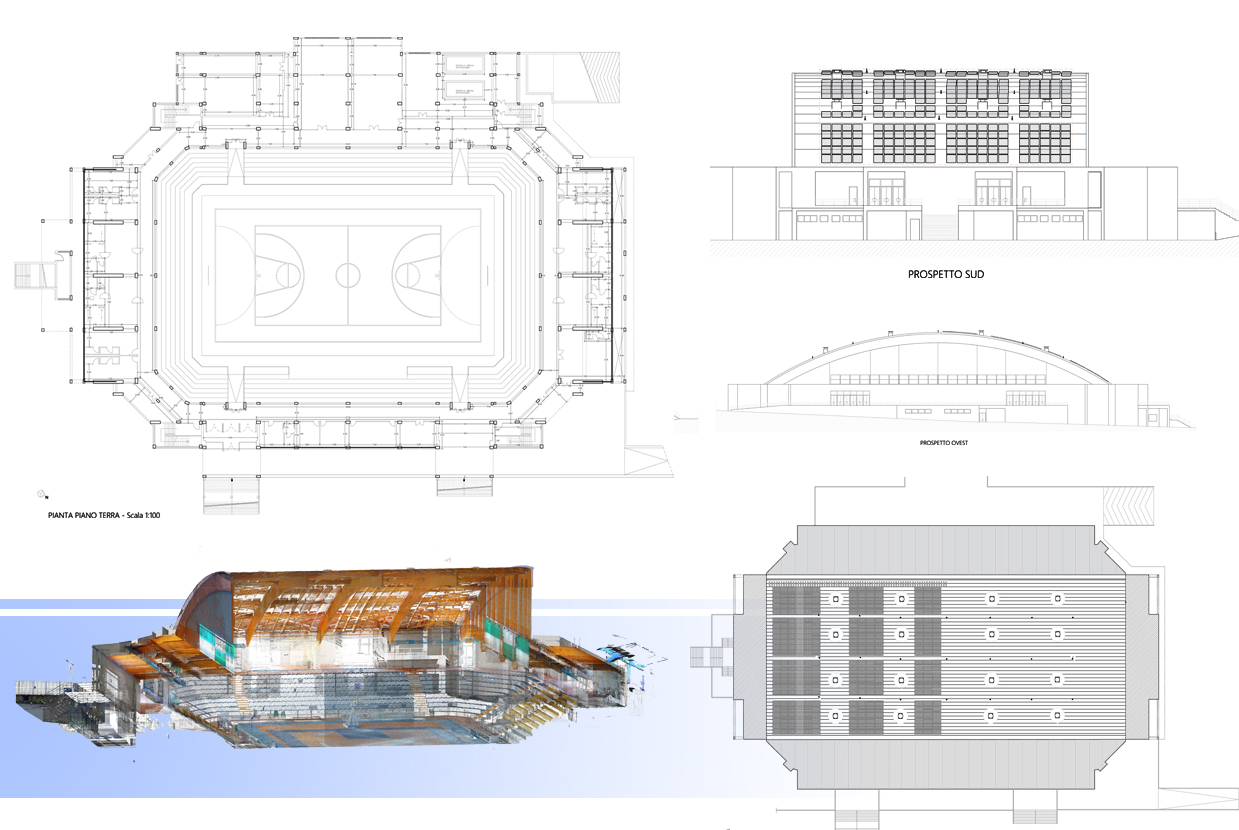

Complesso sportivo Palaminardi

Efficientamento Energetico

PISCINA COMUNALE:

L’immobile è divisibile in tre livelli: il piano interrato in cui si collocano le centrali (idrica,termica e antincedio), il locale pompe antincendio e l’impianto di filtrazione acqua a servizio della piscina; la vasca centrale a tutt’altezza con aree comuni sotto la tribuna (spogliatoi, servizi
ì igienici e magazzini) e il piano tribune.


Involucro edilizio:
Relativamente all’efficientamento dell’involucro edilizio, in conformità ai dettami del D.Lgs
192/2005 e ss.mmii. il progetto prevede i seguenti interventi:
 la coibentazione di alcuni tamponamenti esterni con cappotto in lana di roccia spessore 100mm altamente resistente agli urti;
 sostituzione di alcuni infissi esterni con infissi a taglio termico con trasmittanza termica complessiva non superiore a 1,7 W/(m²/K) con vetro camera stratificato di sicurezza basso emissivo;
 isolamento termico e acustico di alcuni elementi opachi interni attraverso la posa di pannelli rigidi in lana di roccia sp. 40mm con velo vetro decorativo rinforzato da tessuto di vetro sulla faccia a vista.


Illuminazione artificiale:
Il progetto prevede la sostituzione degli attuali corpi illuminanti interni con apparecchi d’illuminazione a LED, opportunamente installati al fine di non provocare disturbi da abbagliamento e garantire adeguati livelli di luminosità in funzione della destinazione d’uso
degli ambienti.


Impianti elettrici e speciali:
A completamento dell’impianto di illuminazione artificiale di cui sopra, al fine di minimizzare i tempi e i costi anche di gestione dello stesso, si prevede la realizzazione di un sistema completo di gestione dell’illuminazione artificiale degli ambienti, a servizio delle apparecchiature
illuminanti interne ed esterne. Il sistema di controllo e gestione dell’illuminazione è stato previsto in progetto con protocollo standard tecnologico EIB/KNX

Impianti meccanici
Gli interventi in progetto riguardano i seguenti punti:
- L’installazione di un impianto di cogenerazione a servizio dell’edificio della Piscina Comunale;
- La riqualificazione del sistema di trattamento aria della Piscina Comunale, con installazione di un sistema di recupero termico dal processo di deumidificazione dell’aria estratta per il pre-riscaldamento dell’acqua di piscina.

PALASPORT:

L’immobile è divisibile in due livelli: il campo centrale di allenamento a tutt’altezza con aree comuni sotto la tribuna (spogliatoi, uffici, palestra) e il piano tribune.


Involucro edilizio:
Per il miglioramento dell'efficienza energetica ed il comfort termico ed acustico dell’edificio, si prevede l’isolamento di alcune pareti perimetrali mediante insufflaggio in intercapedine di lana di vetro in fiocchi per uno spessore circa di 13 cm.


Impianto Fotovoltaico:
Appurato in sede di sopralluogo che la potenza disponibile del contatore elettrico del Palaminardi è di 125 kW in bassa tensione, come da miglioria offerta in fase di gara, il progetto esecutivo prevede l’installazione in copertura di un impianto fotovoltaico di 124,80kW. La manutenzione del suddetto impianto sarà possibile grazie al sistema anticaduta già presente.

Impianti meccanici:
Al fine di riqualificare energeticamente l’impianto di riscaldamento e ACS del Palaminardi dello sport, si prevedono i seguenti interventi:
- La sostituzione di n.2 caldaie a basamento esistenti per il riscaldamento con n. 2 caldaie
a condensazione di simile potenza e maggiore rendimento termico;
- La sostituzione delle pompe di circolazione esistenti dei circuiti di riscaldamento con
nuove pompe con convertitore di frequenza integrato;
- L’installazione di un nuovo circuito idronico per alimentare il bollitore esistente con le
due nuove caldaie a condensazione;
- La sostituzione dell’addolcitore e del filtro dell’acqua di alimentazione entrambi in
evidente stato di degrado;
- L’installazione di valvole termostatiche nei corpi radianti dei locali di servizio.



DETTAGLI PROGETTO
  • Localita:
    Ragusa
  • Nazione:
    Italia
  • Cliente:
    Comune di Ragusa
  • Team:
    MUSA Progetti. Ing. Damiano Di Ciaccio
  • Incarico:
    Progettazione Esecutiva, Coordinamento della sicurezza in fase di progettazione ed esecuzione, Direzioni Lavori
  • Importo Lavori:
    1.424.003,34 €
  • Data Progetto:
    2022
  • Realizzazione:
    2023
